— Артем Олегович, какова сейчас ситуация с подготовкой материалов к началу

Артем Сахаров, НТСК: «К середине мая на складах должны лежать все материалы для ремонтной кампании»

Год назад Артем Сахаров пришел в Новосибирскую теплосетевую компанию (НТСК, СГК) курировать складской комплекс и в первый же рабочий день занялся поиском дополнительных площадей под материалы — действующих уже не хватало для выполнения инвестпрограммы в Новосибирске. Как организовать работу складского хозяйства в условиях масштабной перекладки теплосетей, как не затянуть сроки работ и какие складские мощности НТСК приобретет в этом году — заместитель директора по обеспечению производства и административно-хозяйственным вопросам НТСК рассказал сайту sibgenco.online.

— Артем Олегович, какова сейчас ситуация с подготовкой материалов к началу ремонтной кампании?


— Сейчас руководство ставит задачу — к середине мая все материалы, все товарно-материальные ценности должны быть на складах. Это трубы, железобетонные (ЖБИ), фасонные изделия. Принцип «забирай и работай». Простоя из-за отсутствия материалов, пусть даже кратковременного, быть не должно.

Из запланированных 5,6 тысяч метров трубы в пенополиуретановой изоляции, существенная часть уже размещена на складах. Черной трубы, которая используется, как в текущем ремонте, так и в строительстве — уже 2 тысячи тонн — из плановых 5,7 тысяч тонн. Также завезли порядка трети железобетонных изделий.

— Весна для вас — пиковый сезон?


— Заготовку материалов для инвестиционной и ремонтной программ начинаем именно зимой, прежде всего по ЖБИ. Безусловно, весной и летом основная нагрузка на склады — в эти периоды активно отдаем материалы. А в октябре проводим инвентаризацию.

Кроме того, есть работы, которые продолжаются и зимой — строительство теплосетей для технического присоединения. И это направление также должно быть обеспечено всем необходимым. Например, в этом году с зимы ведется строительство теплотрассы для подключения новостроек в Первомайском районе на улице Заречной.

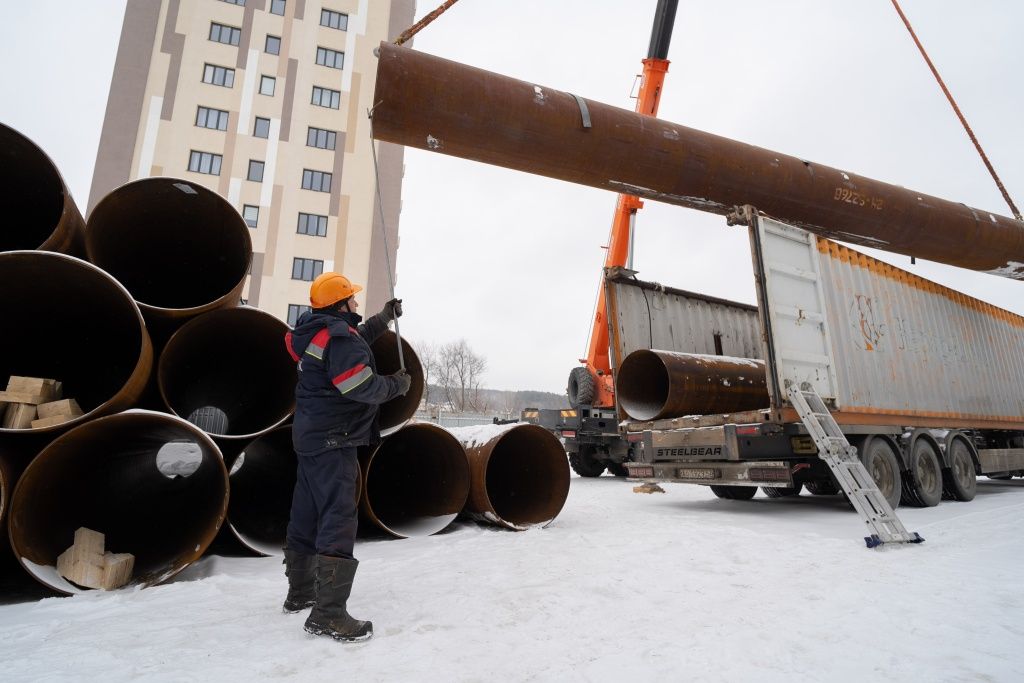

Разгрузка труб
Разгрузка труб
Скачать

— Что потребовалось сделать, чтобы склады соответствовали масштабной инвестиционной кампании — насколько приросли объемы складских площадей?


— Сейчас общая площадь только центральных складов составляет примерно 85 тысяч квадратных метров, включая открытые и закрытые площадки. Это на две трети больше, чем два года назад. Помимо этого, каждый район располагает своими «кладовками», как мы их называем: локальными небольшими складами.

СГК добавила нам площади на улице Выборной возле ТЭЦ-5 — 28 тысяч кв. м. Еще 34 тысячи кв. метров дополнительно арендовали в Калининском районе. Думаю, без этих площадок мы бы не смогли реализовывать нашу инвестпрограмму. Объемы огромные.

Ранее бывало, что основная часть вывозилась непосредственно на объекты. Сейчас гендиректор «СГК - Новосибирск» Дмитрий Геннадьевич Перязев ставит задачу, чтобы всё необходимое для летней ремонтной кампании заранее было завезено на склады, и обеспечен оперативный доступ к ним для подрядчиков.

Всего, с учетом капитального и прогнозируемых объемов текущего ремонта, СГК планирует заменить в Новосибирске 61 км теплосетей, что на уровне 2025 года.


— Какие средства вкладываете в развитие логистического комплекса?


— В этом году головной офис СГК выделил нам почти 40 млн рублей. Большую часть вложили в реконструкцию склада возле ТЭЦ-5.

Остальные средства направляем на покупку и оборудование мобильного склада легковоспламеняющихся жидкостей и горючих материалов. Это будут оснащенные по ГОСТу площади с подогревом, кондиционированием, обеспечением пожарной безопасности.

Постепенно обновляем и спецтехнику — в 2025 году приобрели погрузчик, а ранее приходилось его арендовать.

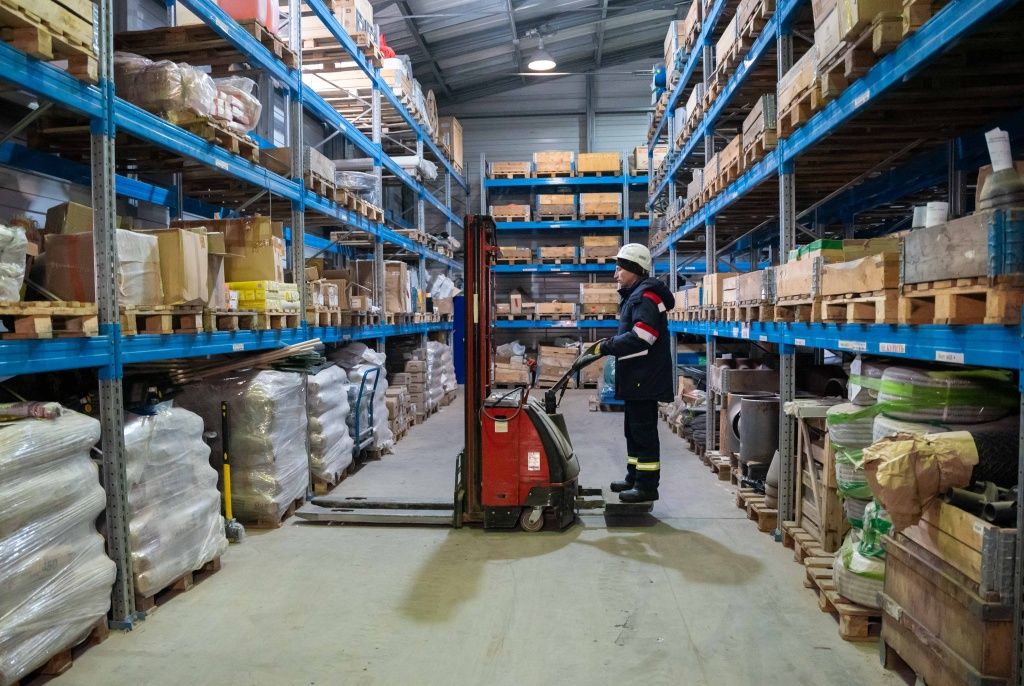

В перспективе НТСК может увеличить площади закрытых складов. На фото — склад на ул. Доватора
В перспективе НТСК может увеличить площади закрытых складов. На фото — склад на ул. Доватора
Скачать

— Власти города, руководство СГК – Новосибирск сейчас обсуждают, как не снижать объемы перекладки в городе. Как в целом далее планируете развивать складское хозяйство, чтобы оно соответствовало таким задачам?


— Сейчас определяемся по концепции развития, в частности, предстоит решить, будут ли работать склады на правом и левом берегу, или компания приобретет один большой. Это более эффективно с точки зрения организации и затрат, чем несколько складов в разных частях города.

Имеет смысл рассмотреть и увеличение объема закрытых площадей. На сохранности большей части материалов способ хранения не сказывается, однако ремонты идут круглогодично. В холодное время года удобнее и доступнее брать забирать материалы из закрытых помещений.

— Как оценивают вашу работу подрядчики — получаете ли обратную связь? Случается ли, что возникают очереди?


— Если сразу несколько подрядчиков не позаботятся о вывозе материалов заранее и приедут в один день, чтобы забрать за неделю то, что мы заготавливали полгода — очередь неизбежна. И тогда они сами будут недовольны. Неспособность спланировать случается, к сожалению.

Поэтому работаем на опережение — просим подрядные организации заранее просчитать логистику и организовать планомерный вывоз материалов, а не в последний момент. Основная часть компаний всё же не допускает аврала.

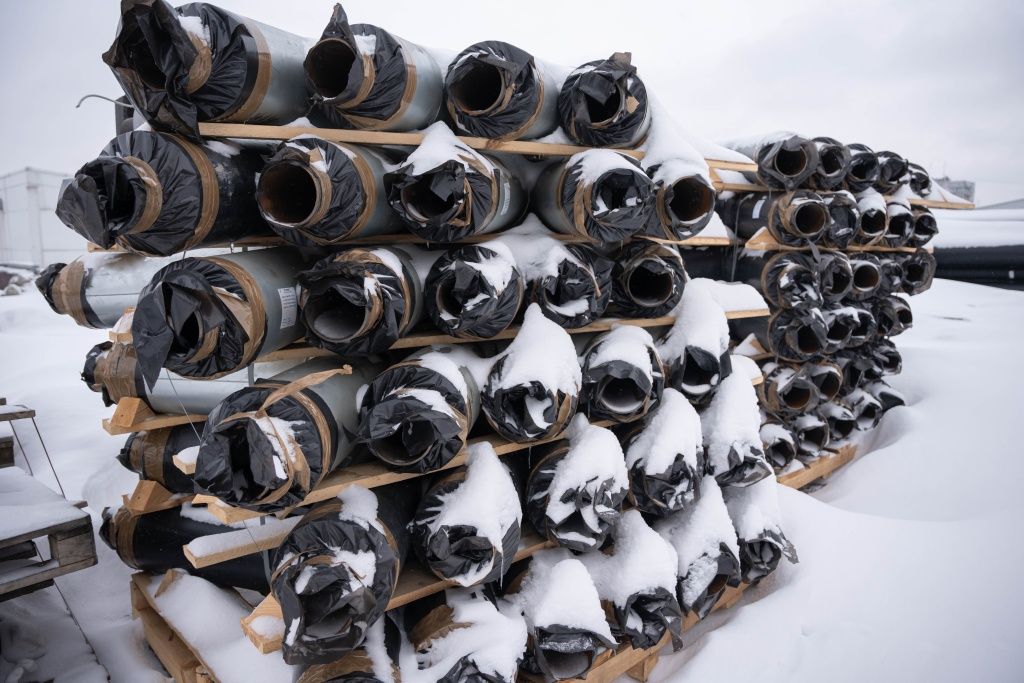

НТСК за два года увеличила на две трети площади складов
НТСК за два года увеличила на две трети площади складов
Скачать

— Хватает ли сотрудников, или есть вакансии?


— У нас работает 36 человек на 6 центральных складов, на сегодня этого достаточно.

— На какие практики организации работ ориентируетесь, когда продумываете дальнейшее развитие?


— Ранее наш начальник складского хозяйства работал в «Норильском никеле», где очень высокие стандарты, есть что перенять. Сам я, поработав в Кузбассе, знаком с организацией складов Группы «Евраз», а это также довольно высокий уровень работы. Стараемся подсмотреть и использовать лучшие практики.
