Алтайские предприятия СГК к предстоящей зиме готовы: итоги заседания регионального правительства о состоянии ТЭК

О готовности к зиме теплосетевого хозяйства и генерирующего оборудования на станциях СГК в Алтайском крае рассказал генеральный директор «СГК-Алтай» Игорь Лузанов.

Паспорта готовности получены

Все социальные объекты, жилой фонд, административные и производственные учреждения на 100% подключены к отоплению. Менее двух недель понадобилось теплоэнергетикам для подключения к теплу социальных объектов во всех трёх алтайских городах присутствия СГК, при этом в Рубцовске на это ушло всего семь дней — это самый короткий срок в этом городе за последние три года.

Генеральный директор «СГК-Алтай» Игорь Лузанов
Генеральный директор «СГК-Алтай» Игорь Лузанов
Скачать

Паспорта готовности к отопительному сезону получили также все предприятия СГК — две ТЭЦ в Барнауле, Бийская ТЭЦ, РубТЭК и теплосетевые подразделения СГК в Барнауле и Бийске. Суммарный фактический запас угля на всех станциях выше норматива на 55%, запас мазута больше нормы в 12 раз.

Погодный фактор

Самый поздний старт отопительного сезона за последние три года отмечен в этом году в Рубцовске. Тёплая погода сохранялась в крае до конца сентября, что продлило энергетикам сроки завершения масштабных ремонтных работ на теплосетях.

По постановлению администрации муниципалитета отопительный сезон в Рубцовске начался 29 сентября, это на неделю позже, чем в Барнауле и Бийске.

Игорь Лузанов
Генеральный директор «СГК-Алтай»

«Резкое похолодание в начале октября, к сожалению, немного накрыло холодной волной потребителей в Рубцовске в первые дни старта отопительного сезона, но, мобилизовав дополнительные силы аварийно-восстановительных бригад и подрядных организаций, удалось завершить разворот системы отопления за 13 дней. Это самый короткий период за последние три года».


В Барнауле социальные объекты начали получать тепло с 15 сентября, а жилой фонд мог подключаться по заявкам с 22 сентября, по факту же до конца месяца погода была тёплой, и первые заявки появились не ранее 29 сентября — как раз с момента внезапного похолодания.

В Бийске подключение тепла к социальным объектам и иным учреждениям началось с 22 сентября, полный разворот системы теплоснабжения и выход на расчётную мощность завершился за 16 дней.

Маркер готовности — тепловые сети

Вложения в теплосетевое хозяйство Рубцовска в текущем году больше на 71% по сравнению с 2024 годом и составили 517 млн руб. Это определило масштабный объём работ, а именно позволило заменить почти в 2 раза больше участков теплосетей — 12,3 км; проверить 3,8 км методом внутритрубной диагностики; восстановить благоустройство на 4,9 тыс. м2; завершить масштабный капитальный ремонт по замене 1,2 км магистрального трубопровода на больший диаметр — с 600 на 800 мм на ул. Карла Маркса.

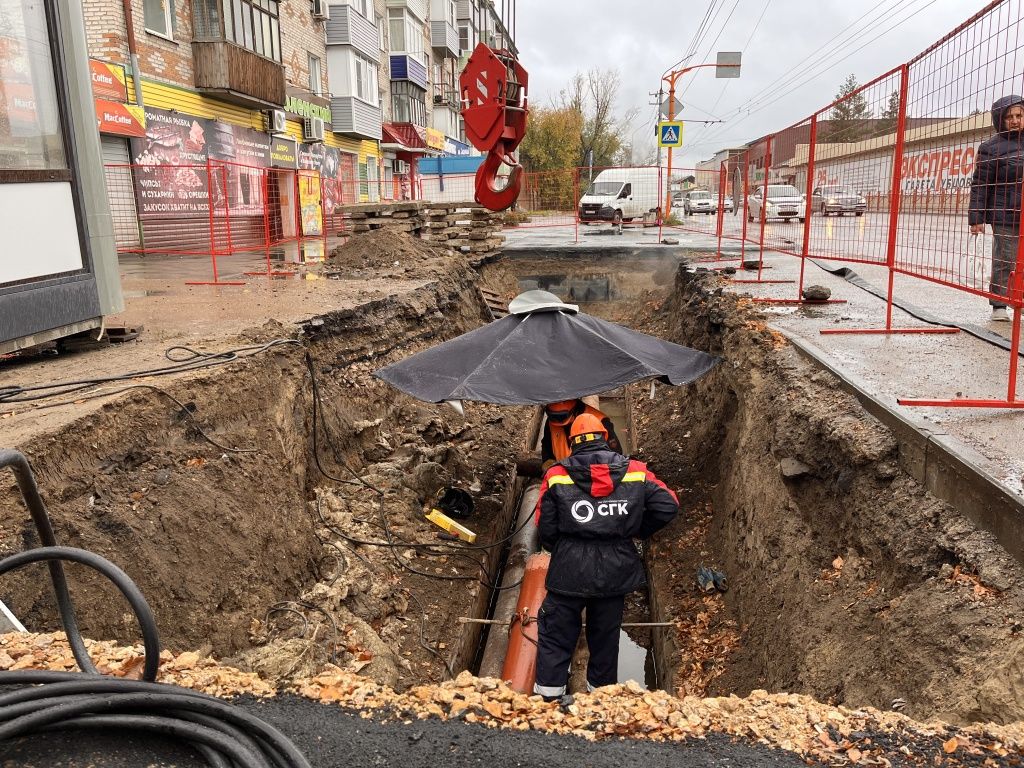

Ремонт теплосетей в Рубцовске
Ремонт теплосетей в Рубцовске
Скачать

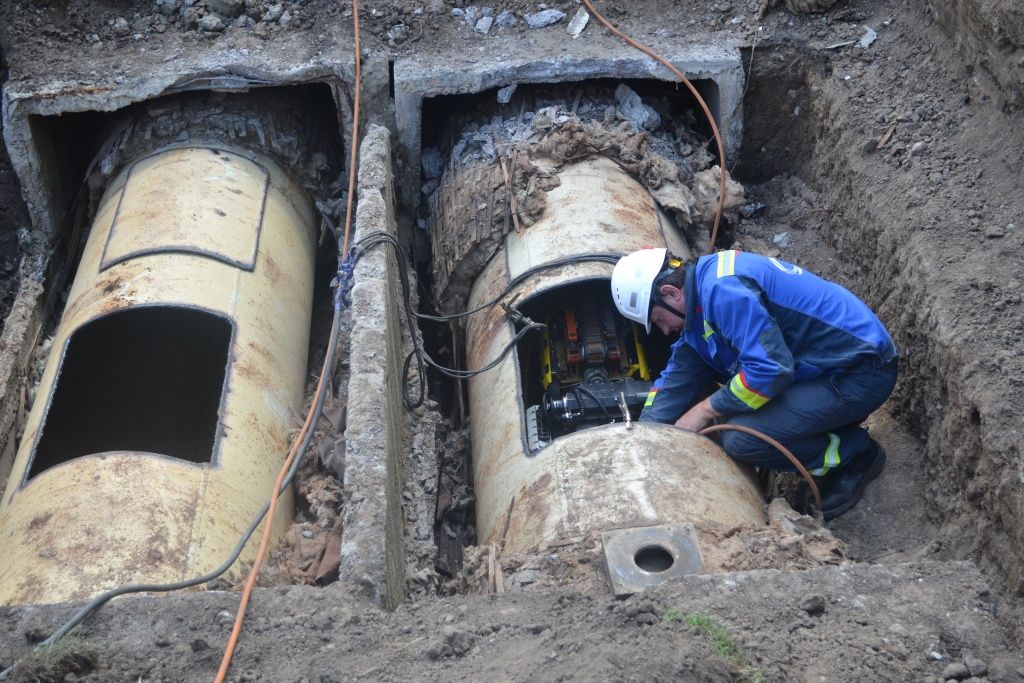

По итогам внутритрубной диагностики уже в текущем году заменили 0,12 км теплосетей, что с одной стороны, продлило ремонтные работы вплоть до самого старта отопительного сезона, а с другой, сократило потенциальные аварийные ситуации на коммуникациях в зимний период.

В ходе гидравлических испытаний энергетики проверили 100% тепловых сетей Рубцовска, выявили и устранили 91 дефект, это положительная динамика, поскольку в первый год работы СГК в Рубцовске в 2017 году было выявлено не менее 220 повреждений.

Заметны результаты работы теплоэнергетиков по сокращению «стартовых» повреждений на тепловых сетях Рубцовска. Находясь весь межотопительный период без циркуляции, при запуске теплоносителя и под воздействием давления тепловые сети становятся более уязвимыми для повреждений. В 2025 году их число удалось сократить на 24%: с 90 в 2023 году до 65 — в текущем.

Как отметил Игорь Лузанов, по итогам гидравлических испытаний отмечается снижение выявленных повреждений на теплосетях Барнаула на 8%, при этом их рост на внутриквартальных сетях (диаметром меньше 300 мм), в Бийске — 66% и Рубцовске — 30%. Изношенность тепловых сетей в городах присутствия СГК превышает 77%, в первую очередь этим объясняется рост повреждений.

Ремонтная программа будущего года строится с учётом наиболее изношенных участков, требующих перекладки теплосетей в первую очередь.

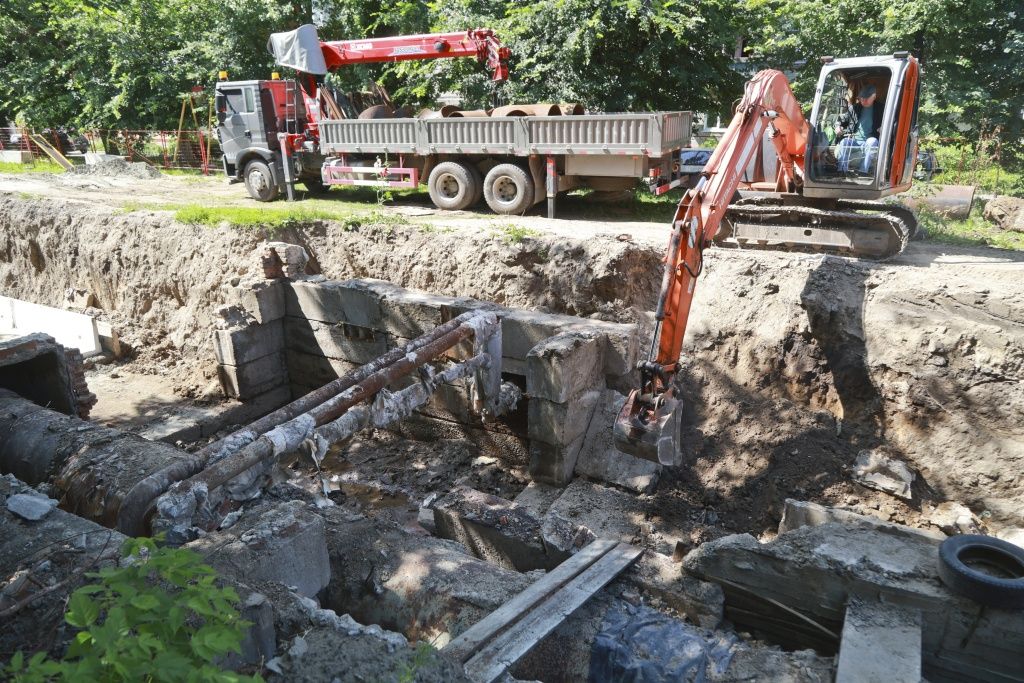

В 2025 году общие инвестиции в тепловые сети Барнаула составили 2,7 млрд рублей
В 2025 году общие инвестиции в тепловые сети Барнаула составили 2,7 млрд рублей
Скачать

В текущем году общие инвестиции в тепловые сети Барнаула составили 2,7 млрд рублей, что дало возможность заменить 41,2 км теплосетей, в том числе 1,8 км по результатам внутритрубной диагностики. Проверенные роботизированным комплексом теплосети ремонтировали с акцентом на наиболее критичные участки.

Для подключения новых потребителей в Барнауле построено 5,7 км теплосетей — это порядка 22 Гкал по мощности, две котельные переведены на газ, восстановлено благоустройство на площади 48,5 тыс. м2, на семи центральных тепловых пунктах проведены работы по реконструкции строительной части.

Вложения в тепловые сети Бийска составили 670 млн рублей. В текущем году эти средства позволили заменить 6,6 км теплосетей, завершить строительство двух газовых котельных, восстановить благоустройство общей площадью 12,2 тыс. м2.

Во всех городах присутствия СГК в Алтайском крае тепловые сети в том числе исследуют с помощью робота-сканера
Во всех городах присутствия СГК в Алтайском крае тепловые сети в том числе исследуют с помощью робота-сканера
Скачать

В Барнауле, Бийске и Рубцовске методом переменного намагничивания проверили суммарно 36 км теплосетей, данная диагностика остаточного ресурса металла трубопроводов подтвердила свою эффективность за два последних года и будет продолжена в 2026 году.

Надёжность генерации

В текущем году вложения «СГК-Алтай» в ремонтную программу на ТЭЦ Алтайского края составили 3,1 млрд рублей — это +9% к 2024 году.

По инвестиционным проектам сумма вложений составила 3,6 млрд рублей, что вдвое больше в сравнении с 2024 годом. Так, энергетики реализовали крупные ремонтные работы на Южной тепловой станции в Рубцовске: выполнили реконструкцию газоходов котлов и химического цеха, осуществили наладку золоуловителей, замену питательного электронасоса (ПЭН), представляющего собой важнейший элемент работы паровых котлов, а именно подающего химически очищенную питательную воду.

Среди крупных инвестиционных проектов в Бийске ключевым является замена цилиндра высокого давления, высокотемпературных узлов и генератора по программе ДПМ на Бийской ТЭЦ.

В Барнауле заканчивается модернизация турбоагрегата (ТА)-2 на ТЭЦ-3, это позволит увеличить мощность станции на 10 МВт. Для повышения надёжности генерирующего оборудования реализована замена участков главного паропровода на ТЭЦ-2 и ТЭЦ-3, установлены аппараты водяной обдувки на ТЭЦ-2.

В настоящее время все алтайские предприятия СГК работают в штатном режиме, полностью укомплектованы персоналом, прошли противоаварийные тренировки с участием профильных служб и полностью готовы к предстоящей зиме.
