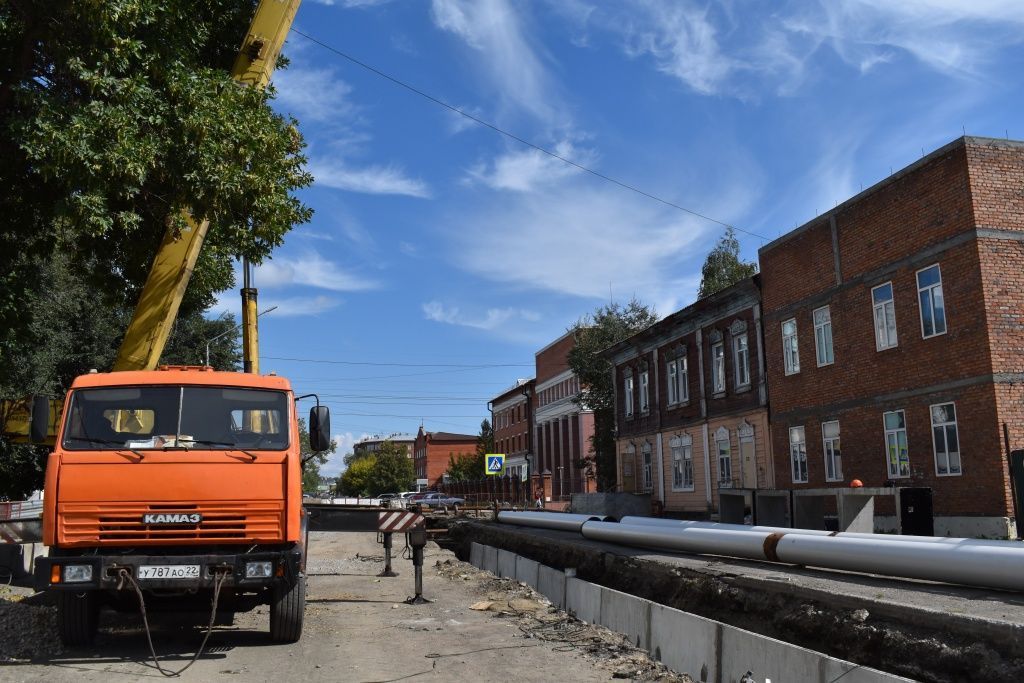

В настоящий момент на объекте проводится замена 104 метров труб диаметром 500 мм. Прежние теплосетевые коммуникации были проложены в этой части города в 1972 году, и за последние несколько лет аварийно-ремонтные бригады теплоэнергетиков здесь неоднократно устраняли дефекты.
Скачать
Весь объем работ «в железе» теплоэнергетики планируют выполнить к 25 сентября с последующим восстановлением благоустройства на месте проведенных работ – до середины октября.
«Мы понимаем, что до начала отопительного сезона осталось совсем немного времени, поэтому каждый этап замены магистрали сейчас идет ускоренными темпами. Тем не менее, все технологии тщательно соблюдаются и отставаний по срокам нет.

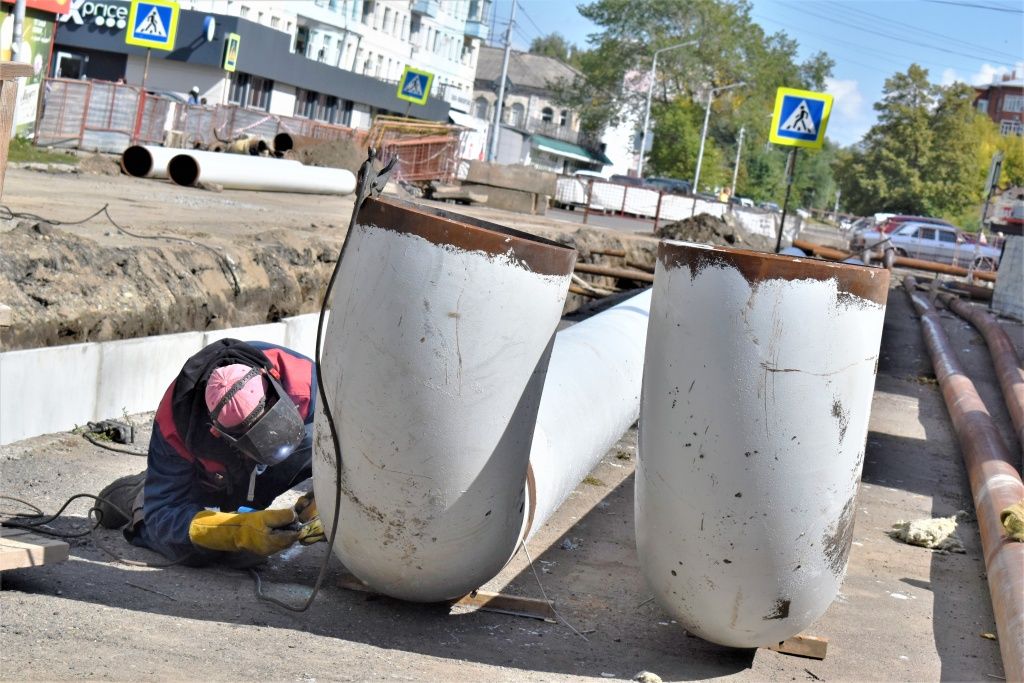

Сейчас на участке проводится сборка трубопровода для его монтажа в бетонный канал с последующей врезкой в действующую теплосеть».
